.اعمال الاشراف لمحافظة بغداد/الكرخ / الدوره ليوم الاحد
1/ 3/ 2026

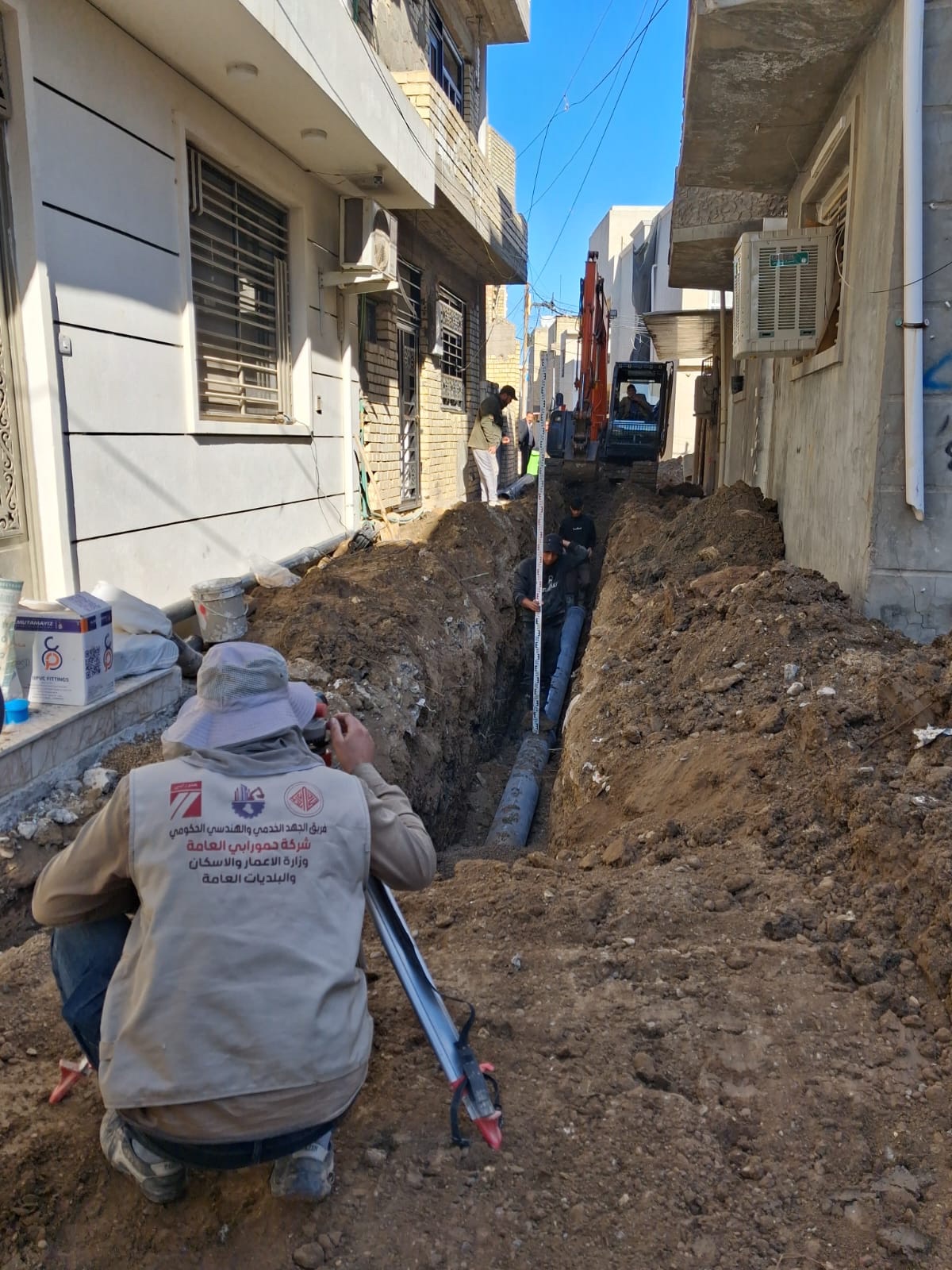

محله 854
صب أرصفة الازقه 1و2
اعمال م٨١٤ حي الطابقين
استمرار اعمال صب رفعات المانهولات
مشروع الضفاف
1/القيام بأعمال فتح الشوارع الرئيسية والفرعية باستخدام الشفل والكريدر والحادلة تمهيدا لأعمال التبليط. 2/القيام بأعمال تثبيت الرفعات الكونكريتة الخاصة بمنهولات المجاري بعد انتهاء أعمال التنظيف
مشروع شارع الملا
1-اكمال اعمال الإكساء بفرش طبقة من الإسفلت (ستبلايزر) بسمك 10سم
مشروع حي دجله السكني
العمل متوقف بانتظار كشف المجاري
اعمال مشروع تبليط الزعانته
انتظار نتاىج فحص الكور للاسفلت طبقة الاساس
